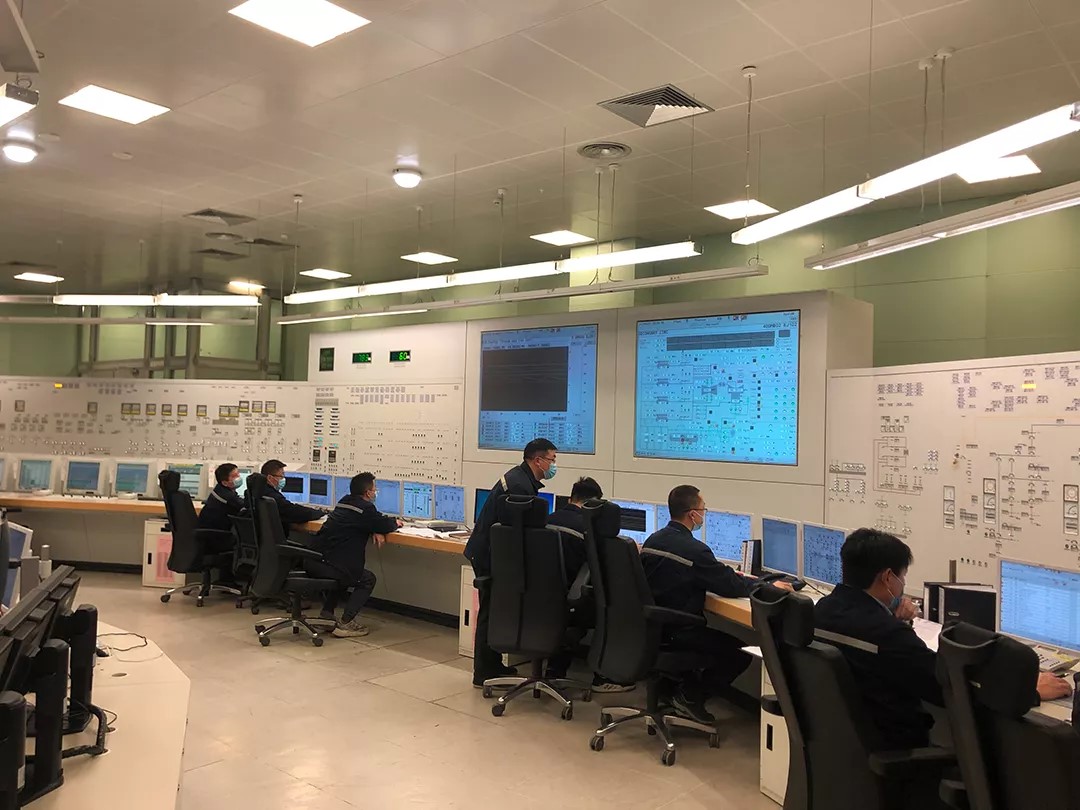

田湾核电站OT402大修顺利完成
作者:  2021-01-14 09:40:57
加入收藏


  2021年1月9日22:42,田湾核电4号机组第2次换料大修(简称OT402大修)安全完成,机组成功并网。OT402大修自2020年12月15日22时02分机组解列开始,历时25.03天。本次大修共计完成工作8909项,涉及机械、电气、仪控、在役检查、定期试验和技术改造等多个方面。本次大修为田湾核电4号机组长周期燃料循环的安全稳定运行奠定了坚实的基础。

  田湾核电全体干部员工及各协作单位积极响应公司党委、总经理部和大修指挥部的号召和部署,统一思想、主动作为、强力执行,坚守“安全是核工业的生命线”的安全理念,疫情防控不放松,以饱满的激情、昂扬的斗志和高度的责任心,积极践行“责任、安全、创新、协同”的核心价值观,实现了安全、可靠、高效、环保的大修精品工程。
